基底注浆加固设计
基底注浆加固设计
注浆封底采用钻杆后退式注浆工艺,注浆间距0.5m,梅花形布置。注浆孔距离连续墙和工程桩变形距离不大于250mm。
(1)注浆材料为普通水泥-水玻璃双液浆,水灰比0.6-1.0,水泥浆与水玻璃体积比1:1-1:0.3,水玻璃浓度30-35°Be'。
(2)浆液扩散半径不小于0.35m。
(3)注浆加固范围为基坑坑底全部。
(4)注浆深度为:-21.9~-18.9m(相对高程)。
具体注浆范围和深度,以***终设计图为准。
注浆加固处理范围如下图所示:
具体设计详见设计图。

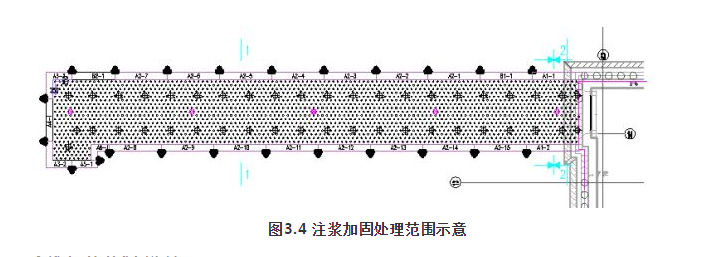

图3.4 注浆加固处理范围示意
土方开挖设计
要顺利地完成本工程土方挖运任务除必须投入适量的施工机械以外,还要科学的进行土方挖运方案的设计、合理的组织各工序的流水作业,与土方施工单位良好的配合才能******基坑土方挖运工作能够基本连续进行。
3.4.1 土方开挖总体受控原则
(1)土方开挖必须与基坑施工相互配合,按照支护设计要求统一安排。
(2)土方开挖深度需根据基坑内支撑标高分步开挖,原则上锚杆标高位置下挖0.3~0.5m,具体标高深度应根据基坑设计调整。
基坑土方施工步骤
基坑土方施工主要分五个阶段,具体施工步骤见下表:
阶段工序标高(m)备注
******阶段
(配合地连墙、工程桩施工)******步-1.50具体结合现场要求适当调整
******阶段
(挖至******道内支撑工作面标高)******步-5.65
第三阶段
(挖至******道内支撑工作面标高)第三步-10.65
第四阶段
(挖至注浆加固工作面标高)第四步-15.40结合坑底土层情况适当调整
第五阶段
(清槽)第五步基底
注:其后机械开挖至基底以上200mm处停止,剩余200mm采用人工清槽。

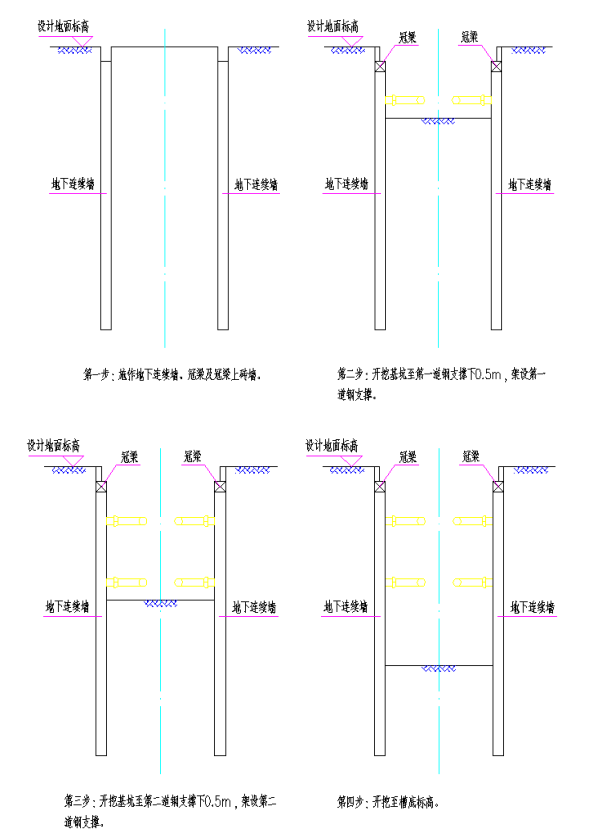

土方开挖配合步骤示意
同类文章排行
- 高压喷射注浆技术在地铁隧道加固中的应用
- 旧桥下部结构加固技术方法
- 2018年全球******项目新鲜出炉,中国4个工程上榜
- 桥梁混凝土裂缝检测与修补技术
- 筑梦平台•智建未来”高峰论坛即将开幕,亮点
- 成都地铁在建工程***新进展
- 混凝土桥梁病害原因及养护措施解析
- 桥梁支座养护的一般要求有哪些
- 中国将再建*********跨海大桥,将刷新桥梁建设新
- 世界******跨径山区悬索桥完成隧道锚开挖!
